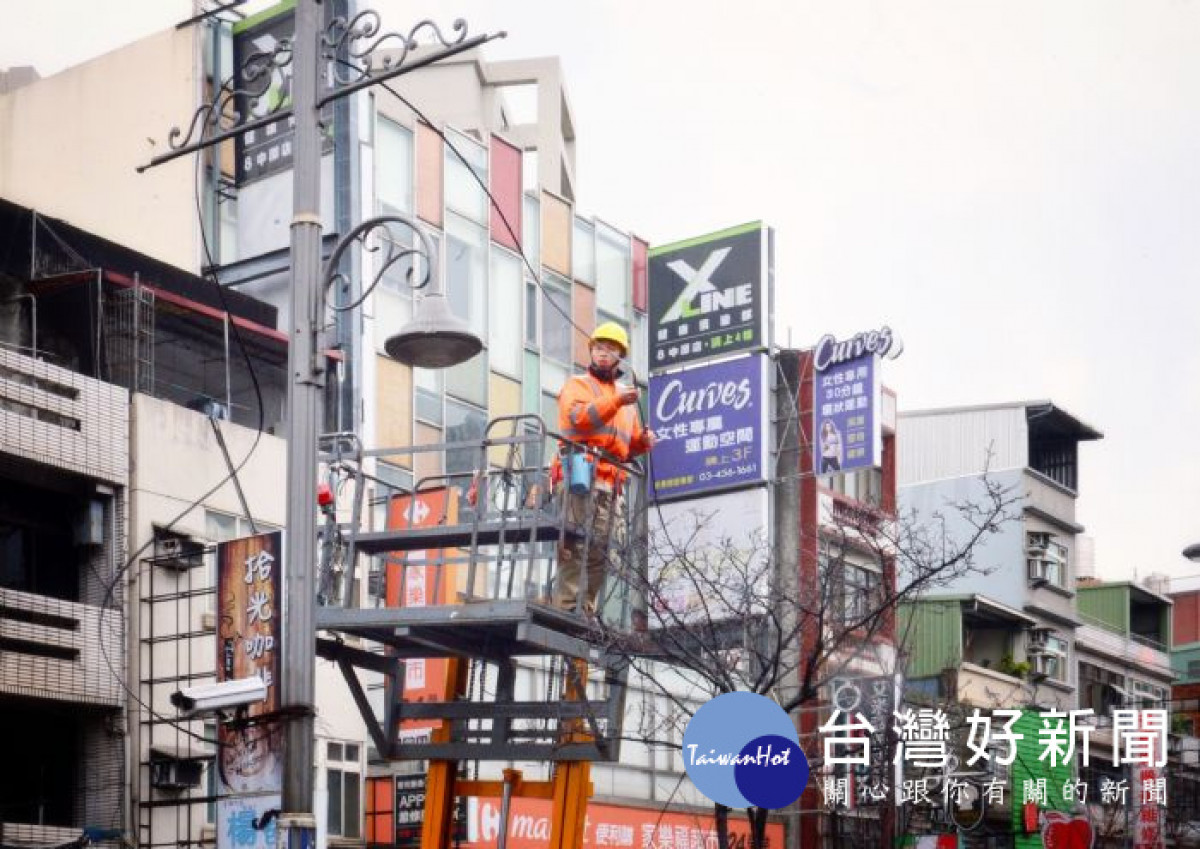

桃市府展開「天空纜線清整專案」。
桃園市長鄭文燦29日上午前往中壢區中原國小大門廣場,出席桃園市「天空纜線清整專案」啟動典禮,鄭文燦表示,市府展開「天空纜線清整專案」,預定3年內,至少完成100公里專案道路,將清除約186.35噸廢棄纜線,總長約901.5公里長,將要求各纜線業者清整捆束所屬纜線,並貼上識別標籤,共分紅、綠、白、黃、藍5種顏色,貼上標籤者,將捆束並納入規範,而在期限後未貼上標籤者,則進行纜線剪除;而針對可進行下地工程的纜線,也將以電纜下地工程為優先,相信透過「天空纜線清整專案」與「電纜地下化工程」,可讓全市天空的纜線蜘蛛網逐步消除,達成美化景觀與提升公安雙重目標。
鄭文燦說,市府正式啟動「天空纜線清整專案」,以「桃園區中山路與民族路口周邊道路」及「中壢區中北路與實踐路口周邊道路」為纜線清整示範區,經協調後,各纜線單位未來應統一以相同高度附掛纜線,纜線也應在同樣的位置橫越路口,以免出現纜線垂吊及零亂情況,減少橫越路口的纜線數量。
由於電纜下地工程必須有足夠空間放置變電箱,若能夠採電纜地下化的纜線,市府會優先採下地工程方式辦理,其餘再進行天空纜線清整。天空纜線清整施工作業可分為5階段:一、專案會勘協調;二、纜線貼標,要求各纜線業者清整捆束所屬纜線,並貼上識別標籤;三、剪除未貼標章纜線;四、協調、遷移纜線附掛位置;五、圍束已貼標纜線。其中纜線標籤分為5種顏色,分屬不同管理單位,分別為紅色(區公所)、綠色(交通局)、白色(警察局)、黃色(有線電視)、藍色(固網電信)5種,以供辨識。
桃園市長鄭文燦前往中壢區中原國小大門廣場,出席桃園市「天空纜線清整專案」啟動典禮。
鄭文燦表示,全案預計於3年內完成,將清整本市至少100公里的專案道路,預計將清除約186.35噸廢棄纜線,約901.5公里長,相當於機場捷運來回9趟長,如試辦順利,未來將擴大辦理。
電纜清整是城市進步的重要指標,需要細緻地處理,也是高難度挑戰,但為了市容景觀及市民安全,是一定要完成的工作項目,感謝台電公司的配合,市府也會持續協調各纜線單位全力配合推動。包括市議員葉明月、梁為超、彭俊豪、黃傅淑香、劉曾玉春、市府工務局長黃治峯、新聞處長張惇涵、警察局副局長詹永茂、交通局主秘熊啟中、中壢區長林香美、台電公司桃園區營業處長郭芳楠均一同出席。
市府展開「天空纜線清整專案」,預定3年內,至少完成100公里專案道路。
