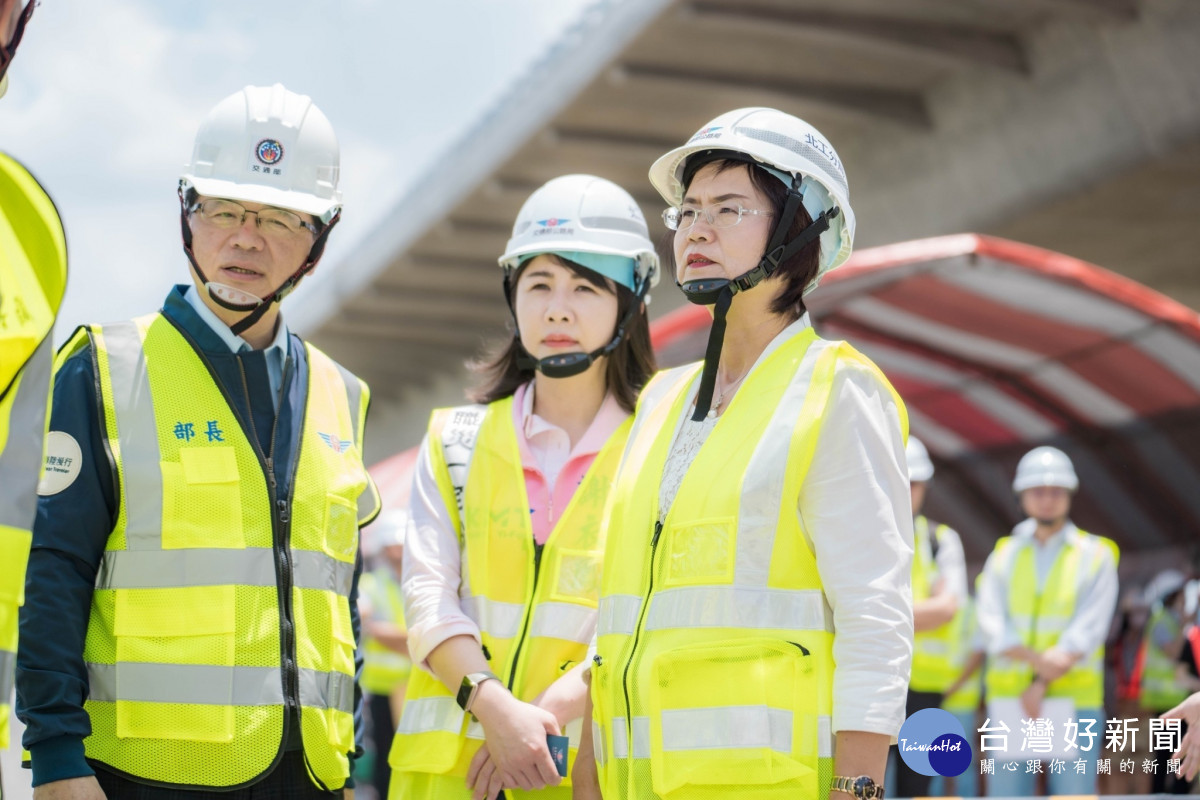

立法委員陳素月今(24)日邀集立法院交通委員會前往彰化考察當地交通建設,李孟諺交通部長率公路局陳文瑞局長、鐵道局楊正君局長、交通部觀光署林信任副署長、臺鐵公司杜微董事長等一行人前往高鐵彰化站、台76線等地現勘,考察「臺鐵田中支線細部設計工程」、「東西向快速公路台76線延伸至二林芳苑段」的工程進度,與會人員還有交通部路政道安司黃運貴司長、彰化縣議員劉珊伶、洪騰明、洪子超、詹琬惠,並有彰化市長林世賢、田中鎮長蕭淑芬等地方民代、縣府代表陪同。
立委陳素月表示,田中支線工程修正後經費高達41.09億元,較原先綜合規劃核定之經費增加19.74億元,感謝中央及交通部挹注經費辦理此計畫。先期工程預計將在今年12月開工、主體工程預計115年10月開工、118年底通車,未來除了在高鐵站旁興建「新田中車站」外,細部設計將進行既有田中火車站外觀及站前廣場的整修改善工程,工程經費約1.2億元,預計113年底發包開工。她進一步說明,自己為細部設計成功爭取納入整體環境的景觀設計及綠廊帶的串聯,讓高鐵站區和舊城區的景觀縫合,優化田中景觀風貌、帶動地方觀光效益,未來新舊田中站完成後,可望成為南彰化新地景。
立委陳素月邀交委彰化考察交通建設 前往高鐵彰化站、台76線等地現勘
立委陳素月在考察會議上向李孟諺部長表示,目前彰化高鐵站外的廣場用地及廣場用地兼供停車場使用土地,合計高達7.96公頃。因應將來整個南彰化交通觀光門戶所需及2025年台灣設計展所帶來的往返人潮,她認為有重新規劃設計之必要,也請交通部協助提供地方政府停車規劃之建議。李部長也對田中支線及周邊建設,將能帶動彰化觀光發展寄予厚望,在聽取簡報後,責成台鐵公司與鐵道局儘速提報修正計畫,讓彰化田中支線工程進展加速。

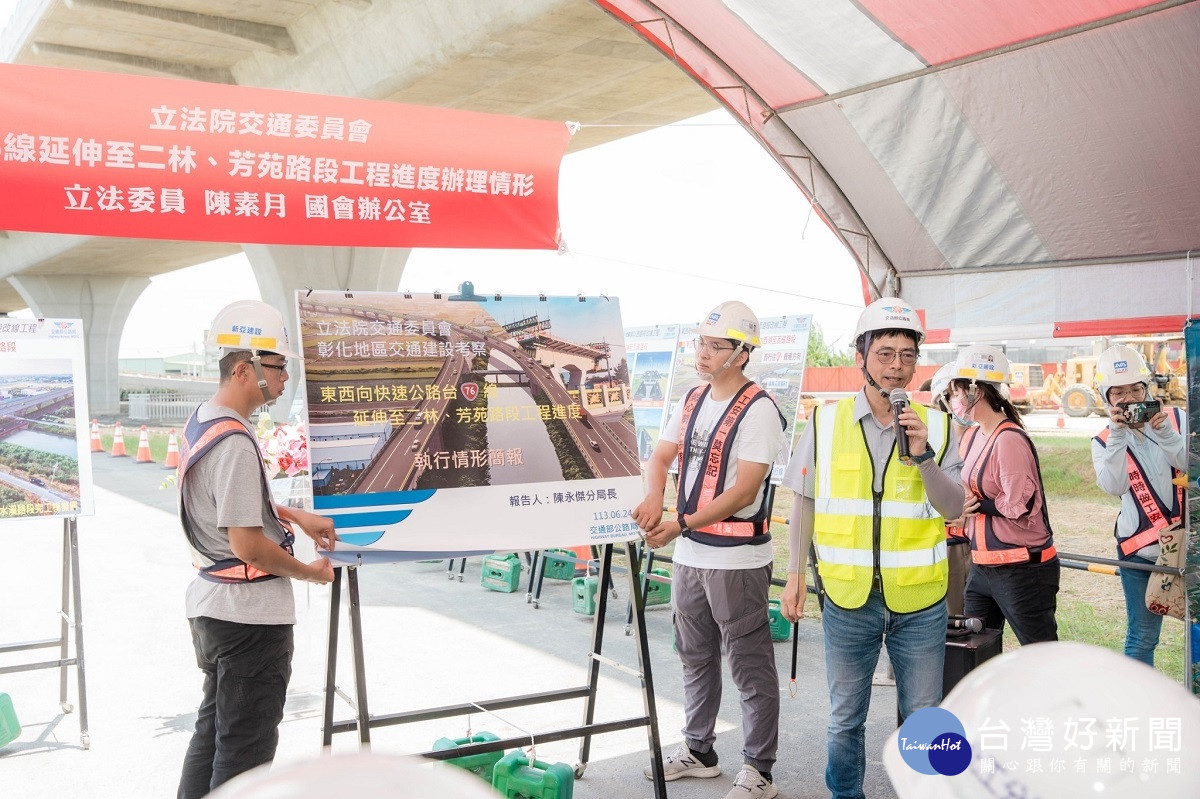

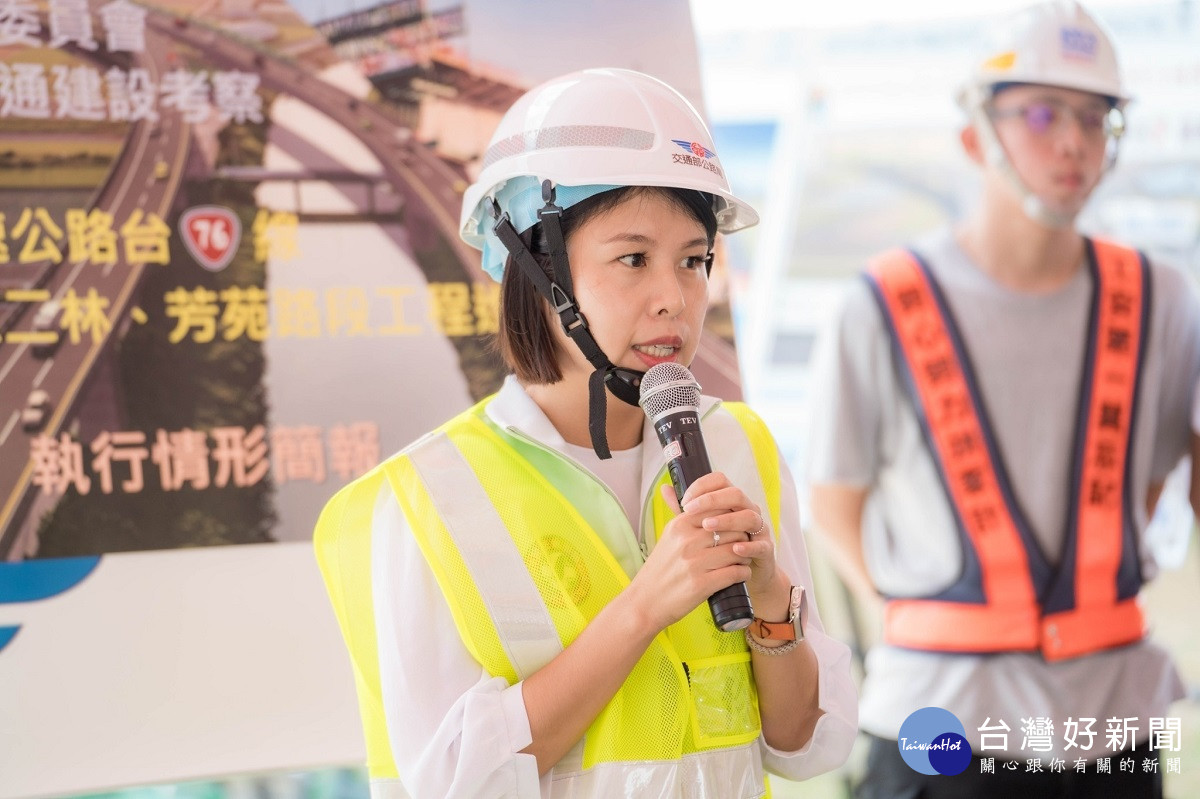

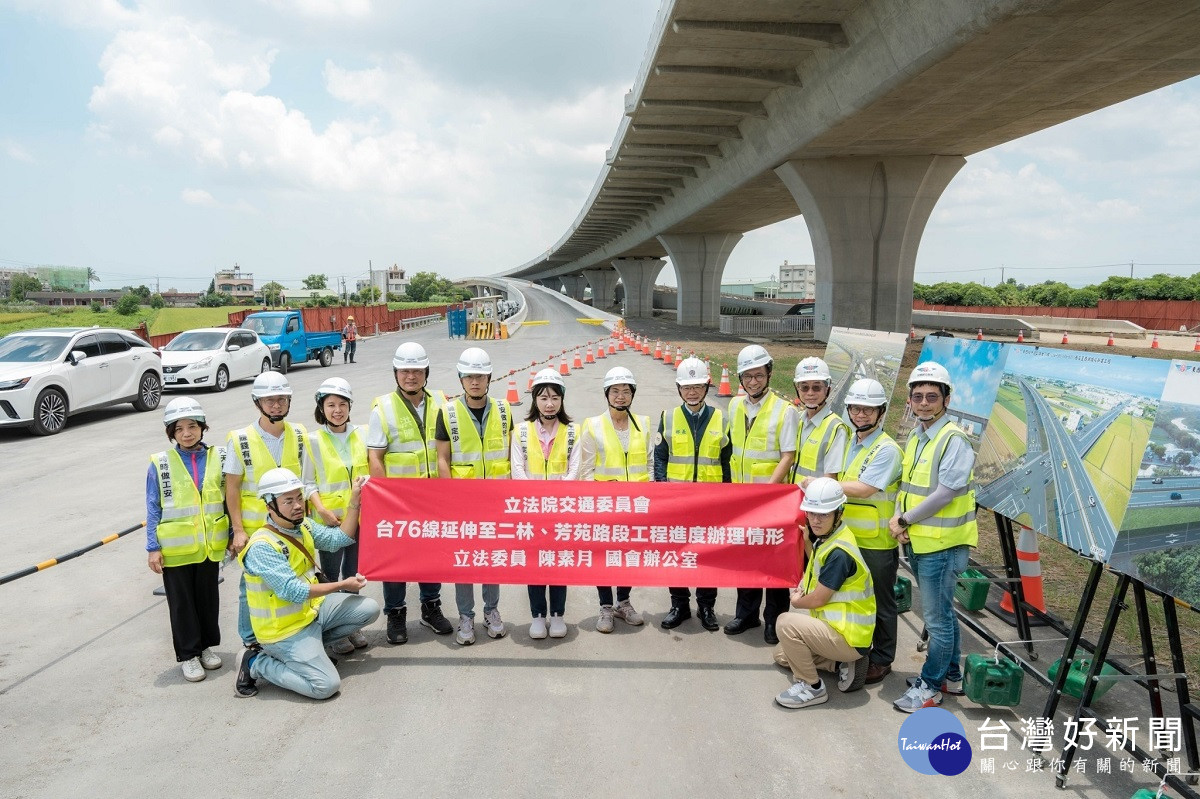

針對彰化台76線延伸至二林芳苑段工程部分,整體工程共分四標進行,目前第2標已於今年1月27日開放通車,通車路段已達台76線與148縣道路口;第3標進度73.13%、第 4 標進度26.97%,交通部公路局以115年全線通車為目標全力趕工。立委陳素月也提出建言,因台76線及延伸線緊臨農地,盼交通部及公路局能妥善協處周圍下田便道的需求,並請公路局注意施工安全及品質,妥善規劃串聯之路口安全及交通號誌,盼能如期如質地提供彰化鄉親一條優質舒適之快速公路。
聽取公路局說明後李部長表示,台76線延伸線完工後將可串連國 1、國3及台61線快速公路,建構彰化西南角完整之高、快速公路路網,請公路局持續推動本計畫執行,並注意施工安全及品質,以期於 115年如期如質完工,交委會及李部長特別盯囑務必以完善的交通工程,提升台 76 線延伸線所串聯之路口安全,俾利促進區域交通路網,促進經濟及運輸發展。
