記者林重鎣/台中報導 2019-07-29 14:40

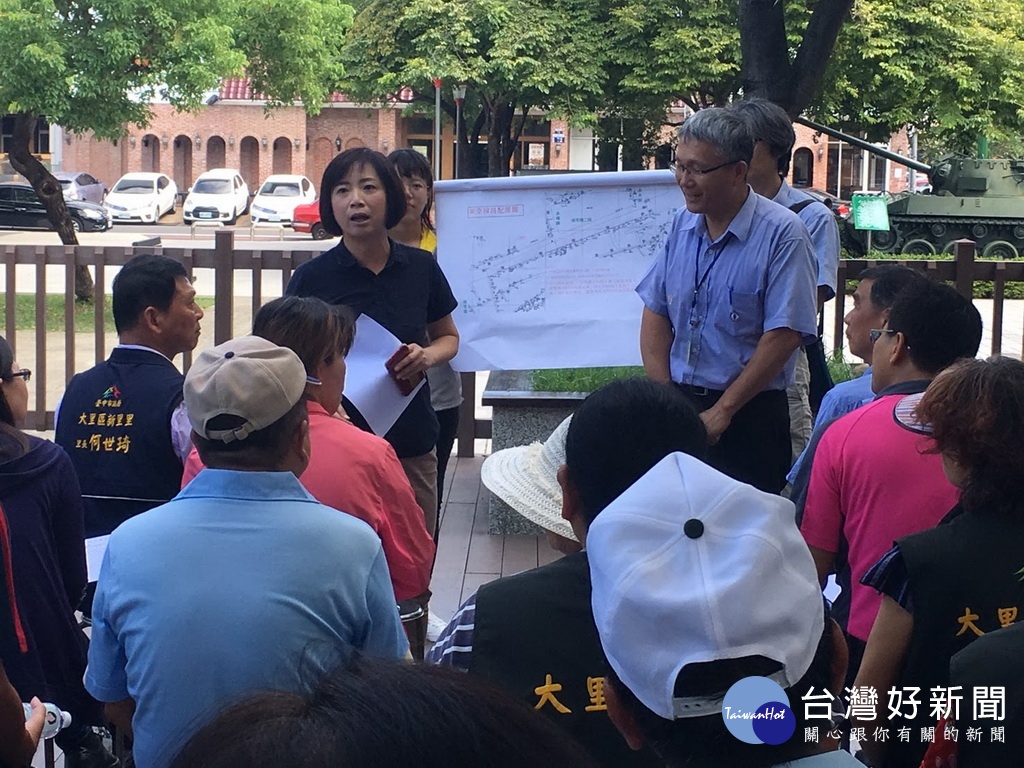

何欣純說明施工請情形。林重鎣攝

台中大里區德芳路二段位於74號匝道與中投公路間的主要幹道, 通往銜接太平、台中市區交通門戶,不僅交通流量大, 每次颱風侵台期間,沿線的高壓架空線路、 交通號誌路燈設施易因強風造成斷裂、倒塌, 造成大停電與交通安全問題。為提升居住環境品質, 立委何欣純爭取德芳路二段(樹王路至國光路)配電線路, 電纜線下地長度約800公尺,總工程經費約1600萬元, 八月動工。

新里里里長何世琦表示,德芳路二段沿線地區隨著人口快速增加, 週邊大樓林立、沿路雜亂電纜線影響社區生活品質, 八年來地方一直陳情希望能夠電纜地下化以解決電纜衍生的居住品質 問題。何欣純表示, 為避免社區因風災停電造成民生用電的穩定供應與提升環境安全, 加速推動該區域週邊電纜地下化佈線進度, 督促台電年初辦理規劃設計,4月底設計完成,趕核發路証, 8月施工,預定明年6月底完工。

廿九日立委何欣純邀集台電、市府、大里區公所、 里長召開動工前說明會,要求台電進場施工前務必做好施工說明、 停電公告與宣導,以讓民眾做好因應措施,降低施工影響; 為展現城市新面貌, 將大里重要的景點與交通幹道週邊建置電纜地下化, 配合大里區康橋周邊(興大南街、環河路、永隆六街) 電纜地下化同步建置,也將於9月完工; 本區域計劃施作完成後可提升供電穩定性, 成為大里生活環境指標示範區。     照片; 立委何欣純說明電纜地下化。林重鎣攝
